來源:昭通新聞網
2019-12-02 17:13自2018年6月底以來,距離龍氏家祠不遠處(直線距離大約一公里多),來了一群頭戴南方電網安全帽、手拿圖紙的工人,對著圖紙在那里用尺子丈量土地,在地上做標線,不時環顧四周,相互談?wù)撝V車拇迕褚泊負矶鴣恚咦彀松嗟卣f個不停。沒多久,那小片土地上機器轟鳴,挖掘機、運輸車輛絡繹不絕,好是熱鬧。
剛開始,村民們隔三差五地要去工地上看看,對著不斷變化的工地說個不停,而工人們則集中精力,埋頭苦干,打基礎、架鐵塔、安裝設備,場面非常熱鬧。漸漸地,這個工地的樣子逐漸凸顯,越來越像一座變電站......就這樣,一座嶄新的變電站成了龍氏家祠的新鄰居。
據了解,昭陽區西南片區(龍氏家祠周圍)之前主要由110kV鳳凰變和110kV高橋院變供電,110kV鳳凰變、高橋院變已經不能滿足負荷增長的需求,并且這兩座變電站10kV間隔出線已經全部用完,不能滿足新增負荷的接入要求,因此,昭通供電局結合市政建設,做好電網規劃建設,確保該片區項目建設的用電需求以及為后續發展提供充足的電力保障。

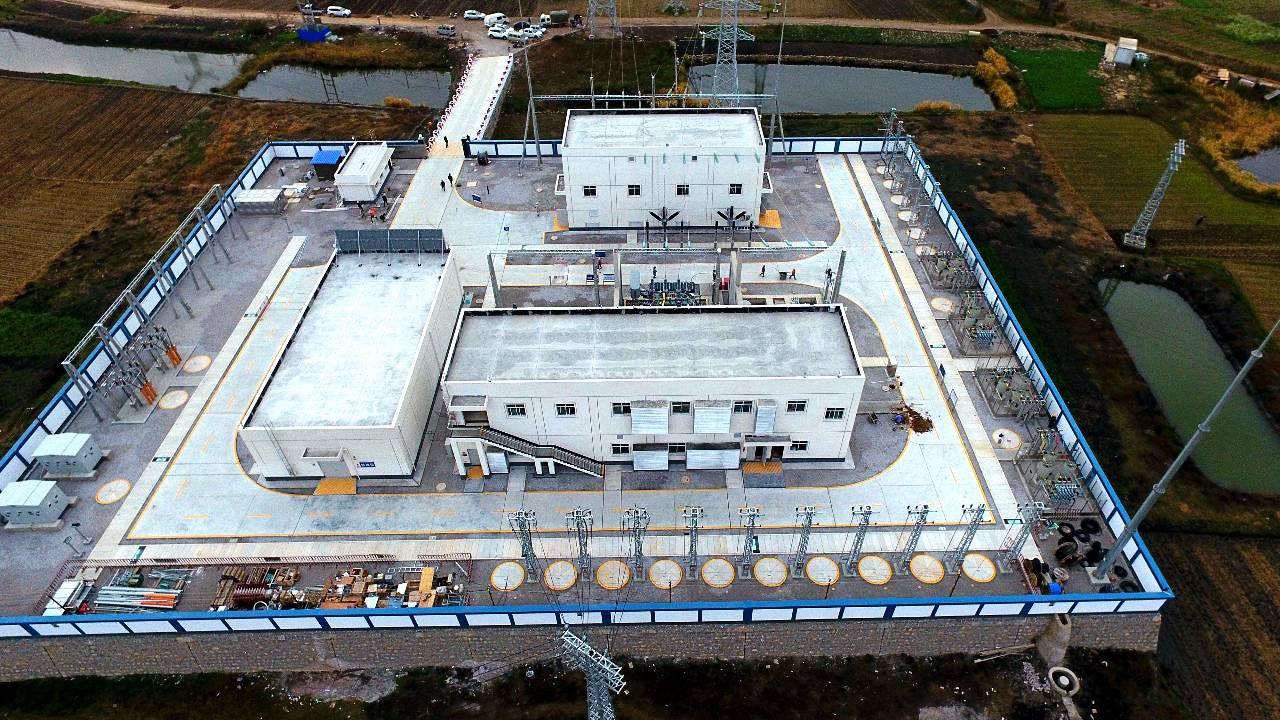

通過近一年半的建設,這個變電站于2019年11月20日完工。通過10天的調試、準備工作,于2019年11月30日投入運行。該工程新裝兩臺50MVA的變壓器,35kV出線兩回,均為備用,10kV出線4回,備用12回,該工程是昭通供電局2019年投產的第8個輸變電項目,也是昭通供電局2019年最后一個輸變電項目,該工程建成投產后,將為都香高速、昭通第二人民醫院、易地扶貧項目、昭通機場高速、烏蒙水鄉等重點工程的施工建設提供電力供應,并滿足昭陽區西南片區發展所需的用電需求。
昭通供電局在項目多,任務重的形勢下,克服了物資運輸困難、進場施工難、有效施工時間短等困難,按照精益化管理的要求,以里程碑進度計劃為主線,詳細編制了二級進度計劃,并進行實時監控,及時開展項目存在問題協調會,為工程的順利實施掃清障礙。項目部抓實安全、質量、進度、造價、技術等各項管理,參建單位嚴格執行基建安全“四步法”、“7S”、機具“八步驟”,確保了施工期間安全“零事故”。同時,按期召開項目工地例會,對照二級進度計劃,逐項督查,對滯后的分部分項工程及時采取糾偏措施,確保工程進度在可控、預控的范圍內。為項目如期建成打下堅實的基礎,為昭陽區西南片區提供充足的電力供應。
