2020-04-21 15:24近日,白鶴灘水電站工程水墊塘反拱底板完成最后一倉混凝土澆筑,在經過22個月的緊張施工之后,這個世界最大規模的反拱型水墊塘順利完工,白鶴灘水電站工程已基本具備基坑進水條件。

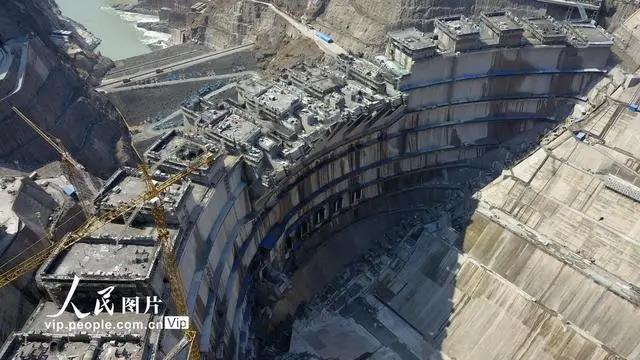

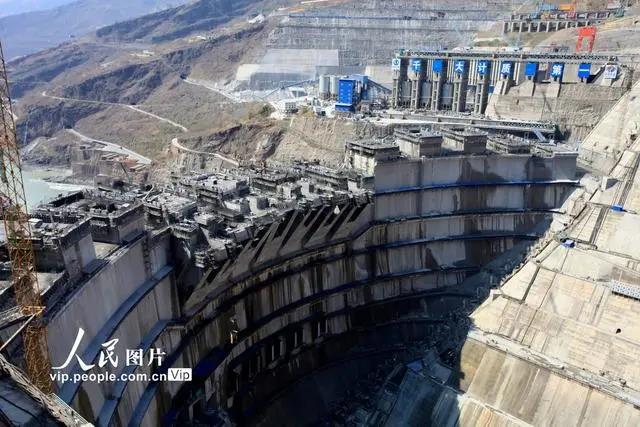

水墊塘是大壩工程重要的泄洪消能設施。白鶴灘水電站水墊塘采用反拱型底板復式梯形斷面設計,兩側設有拱座和邊墻,集保障塘體穩定與改善底板水力條件為一身。水墊塘體長度360米,寬度130米,混凝土總方量約50萬立方米。充水后將形成深度達48米的水墊,承擔高水頭、高流速、巨泄量的泄洪消能任務,最大泄流量可達30000立方米每秒,最大泄洪功率達60000兆瓦。

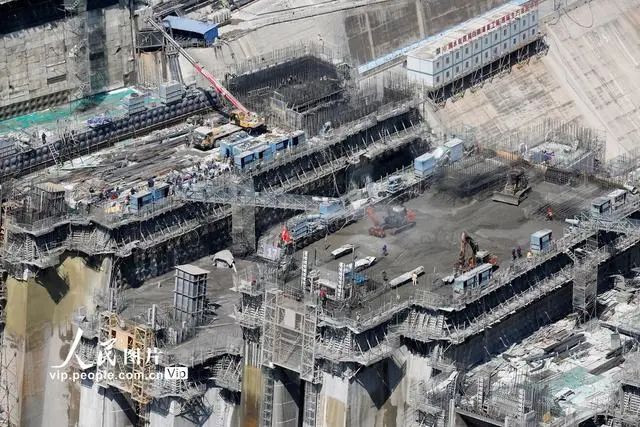

水墊塘施工工藝復雜,過流面平整度及外觀質量要求高,厚度達4米的反拱底板需一次性澆筑成型。白鶴灘工程建設部(以下簡稱建設部)聯合參建方對下料和抹面等施工方案進行優化,摸索出成套的標準化施工工藝和精細化的保溫保濕措施,使水墊塘達到塘體體型精準、混凝土耐磨抗裂,過流面平整光滑的精品工程質量標準。
在水墊塘施工過程中,建設部聯合參建各方執行日碰頭制度,深入分析設備配置與施工安排,克服施工場地受限、干擾大、工期緊等不利條件,實現了高強度連續施工,保障了水墊塘按期充水度汛。水墊塘工程建設以來未出現質量安全事故,混凝土施工質量優良、過流面平順光滑,未出現溫度裂縫。
目前,建設部正在有序推進2020年水墊塘充水前各項工作。

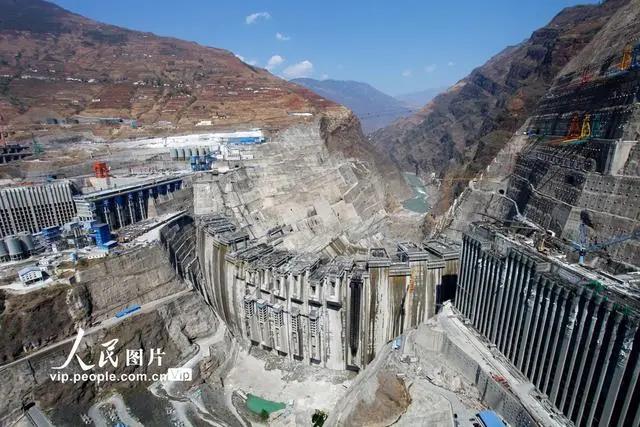

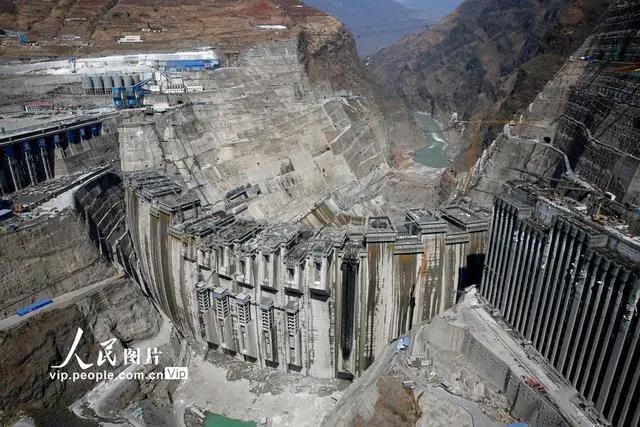

在川滇兩省交界的金沙江上,機器轟鳴,“超級工程”白鶴灘水電站已全面打響復工戰。作為我國僅次于三峽水電站的全球第二大水電站,白鶴灘是世界在建最大的水電站,2020年是該工程的建設高峰年,目前建設者們奮戰在一線,在持續做好疫情防控的前提下,全力推進工程建設。
