來源:昭通新聞網
2025-05-08 10:46“五一”期間,昭通永善500千伏網架加強工程迎來首個架線區段放線作業,標志著工程正式進入架線施工階段。320名建設者放棄休假,以飽滿的熱情和堅定的決心,向著全線貫通目標發起全力沖刺。

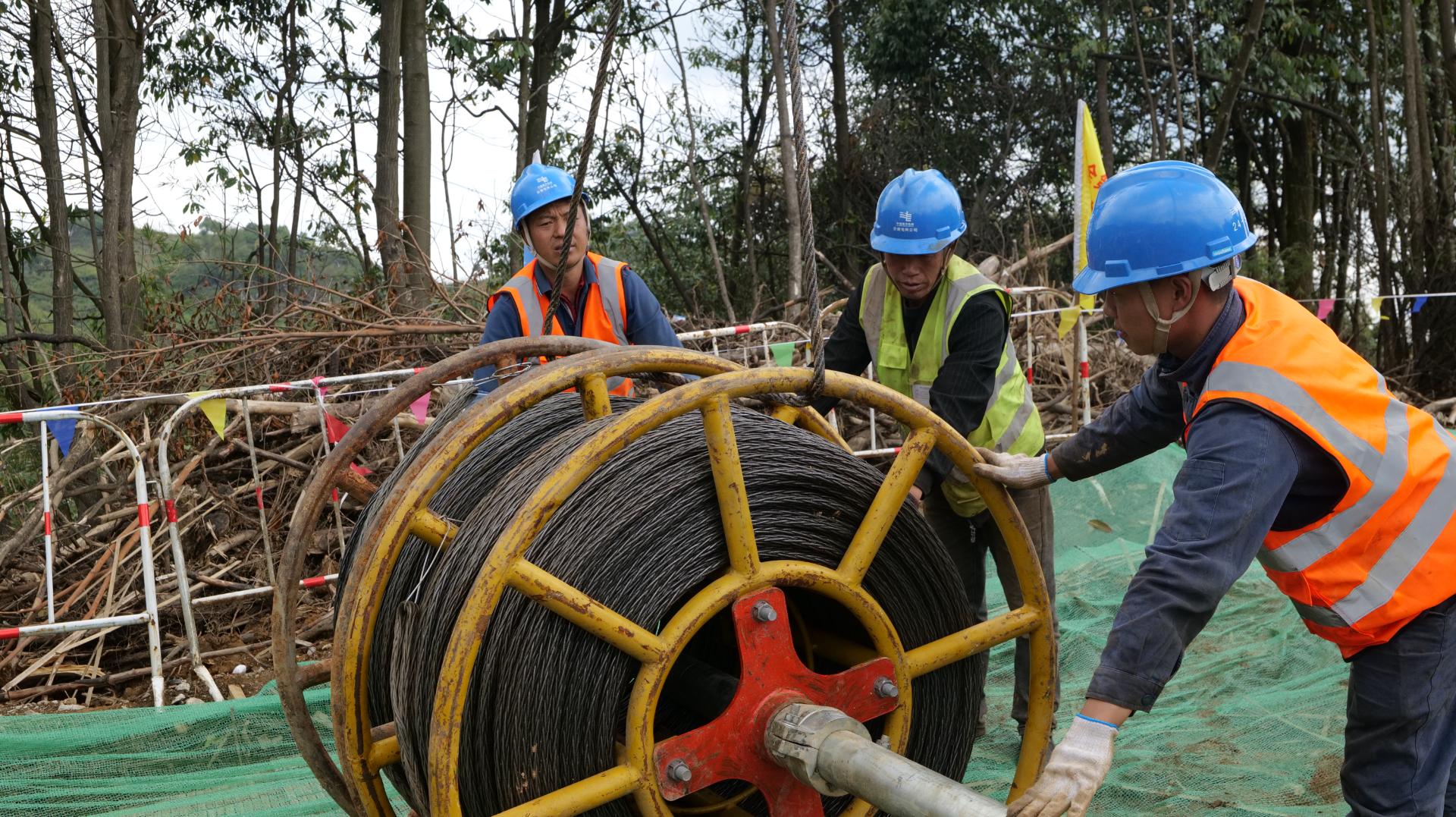

晨曦微露,在永善、大關交界處N235—N243架線區段張力場上,張力機的轟鳴聲響徹山谷,作業人員各司其職、緊密配合,現場指揮人員與操作人員通過對講機保持實時溝通。張力機后方,導線盤隨著牽引機的運轉緩緩轉動,一根根地線、光纜線延展而出。高空之上,作業人員專注地進行滑車監護和分繩操作,地面人員則迅速完成導線盤更換,現場呈現出一派繁忙景象。
“永善500千伏網架加強工程共有桿塔123基,線路長55.16公里,目前已經完成桿塔基礎澆筑120基,組立87基,正在進行N235到N243段架線施工。‘五一’期間,我們投入320名施工人員,完成3.7公里架線施工及7基桿塔組立。”云南送變電工程有限公司永善500千伏網架加強工程項目經理說道。

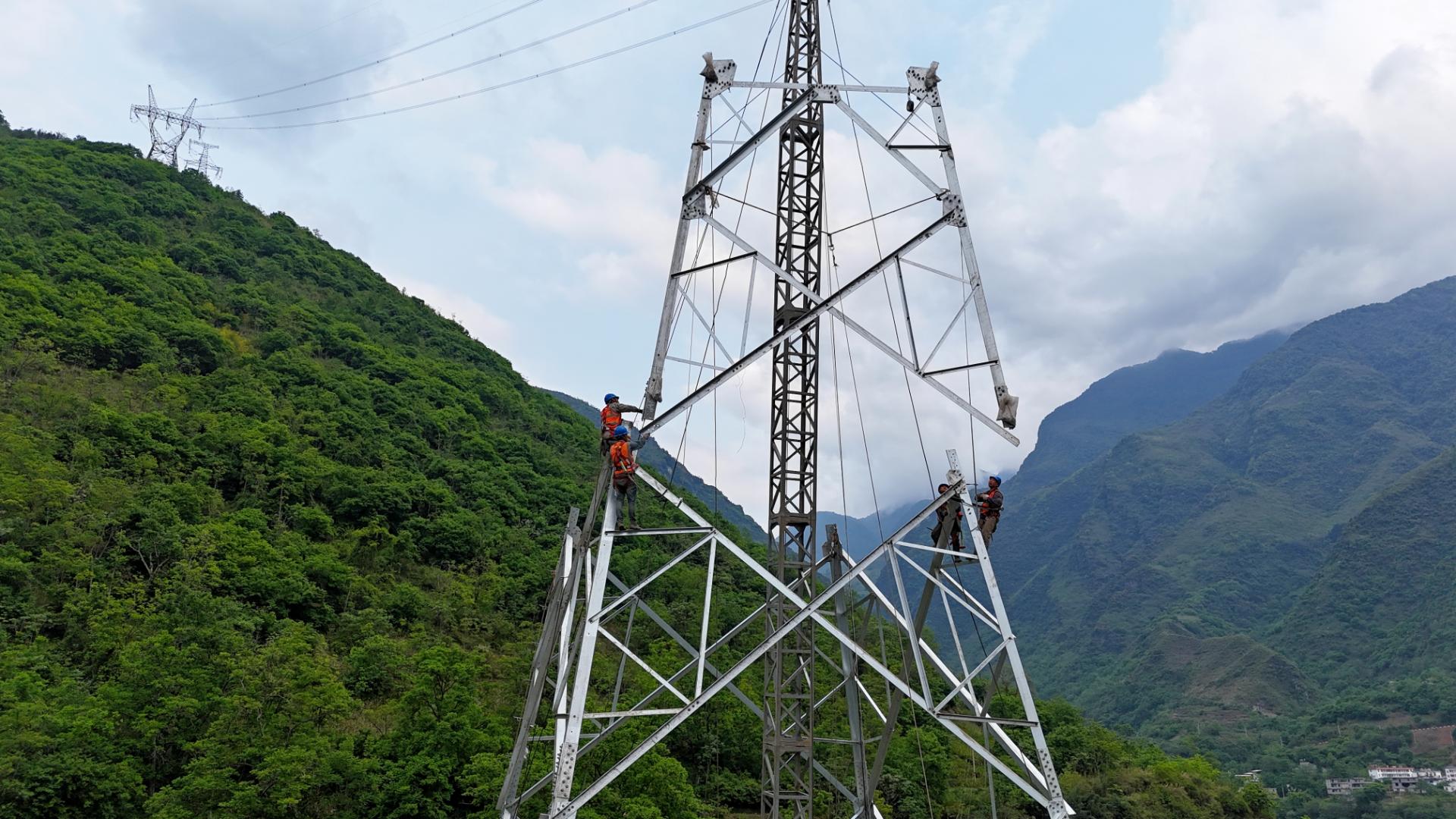

在永善縣永興街道新春村N132號塔施工場地,一座重51.567噸、高59米的鐵塔已初現雄姿。地面作業人員有條不紊地將塔材逐一組裝,再使用絞磨和內懸浮抱桿協同配合,將塔材吊運到離地面幾十米的高空對接點。4名高空作業人員宛如空中舞者,在塔架間靈活穿梭,熟練地進行塔材對接組裝工作。

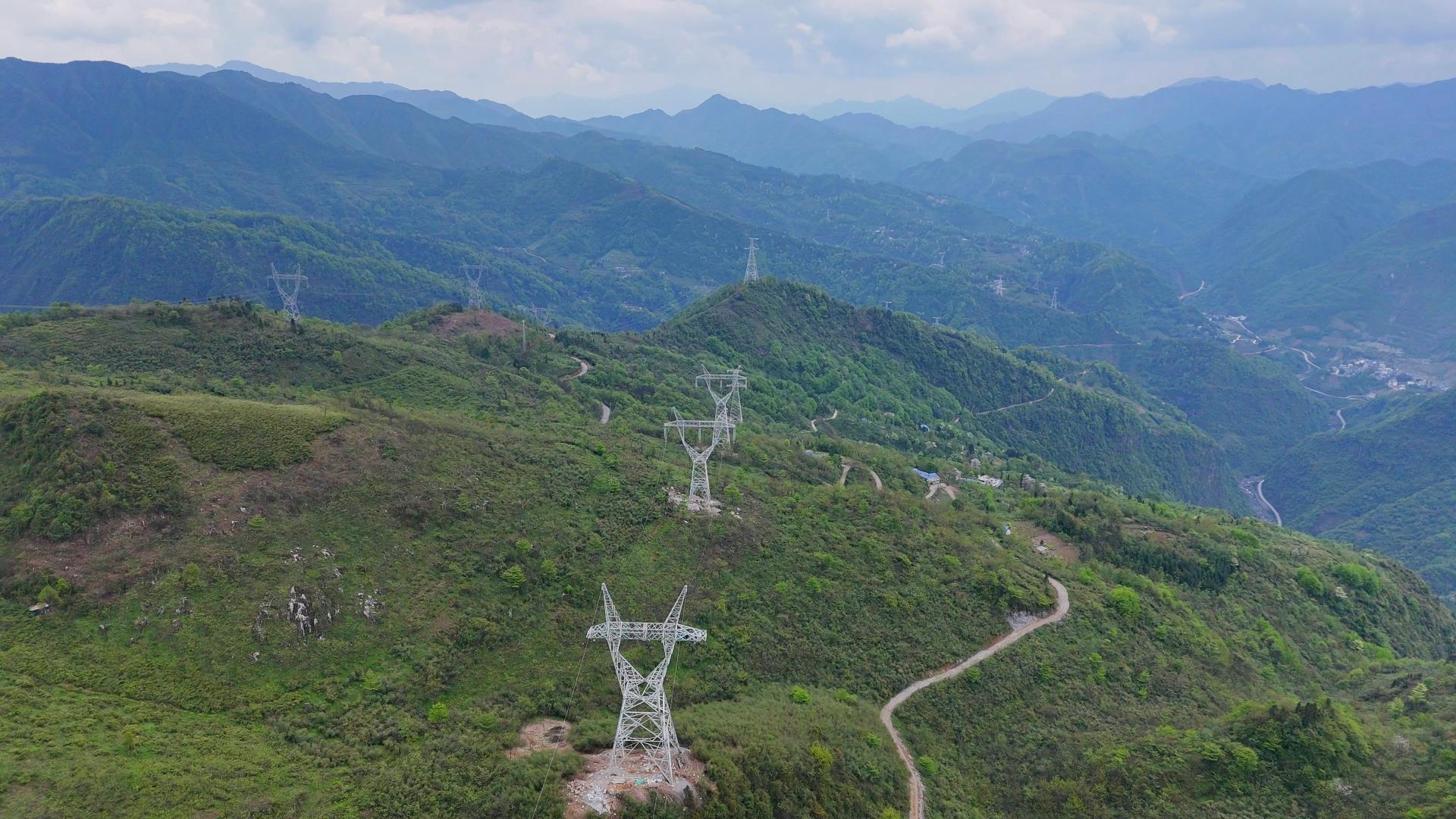

據悉,永善500千伏網架加強工程是納入國家“十四五”電力發展規劃的云南省重點電網項目,對提升溪洛渡水電站對云南省的電力支撐保障能力具有重要意義。工程于2024年9月5日開工,目前已完成總工程量的89%,預計將于2025年11月建成投產,投產后將新增一條溪洛渡電廠至云南主網架的電力通道,為區域經濟發展注入澎湃動能。
通訊員:楊亞莉 郭 陶? 文/圖
