匠心獨具鑄品質工程 攻堅克難展鐵軍風采——《云南日報》整版聚焦500千伏鶴城輸變電工程建設

 2023-09-22 21:27  來源:云南日報

9月22日

《云南日報》第07版

以《匠心獨具鑄品質工程

攻堅克難展鐵軍風采

——南方電網云南電網公司

500千伏鶴城輸變電工程建設紀實》為題

整版關注位于昭通市昭陽區小龍洞鄉寒坡嶺

的500千伏鶴城輸變電工程


對該工程的

建成關鍵

建設難點

建設隊伍的堅韌意志等

進行了深入的紀實報道

全文如下

↓↓↓

500千伏鶴城輸變電工程建設大事記

1 2022年9月12日全面開工
2 2022年11月30日地基處理轉序
3 2022年12月30日主體結構施工
4 2023年2月28日土建交付電氣安裝
5 2023年3月15日電氣開工
6 2023年6月30日系統調試
7 2023年7月30日工程驗收
8 2023年9月11日竣工投產

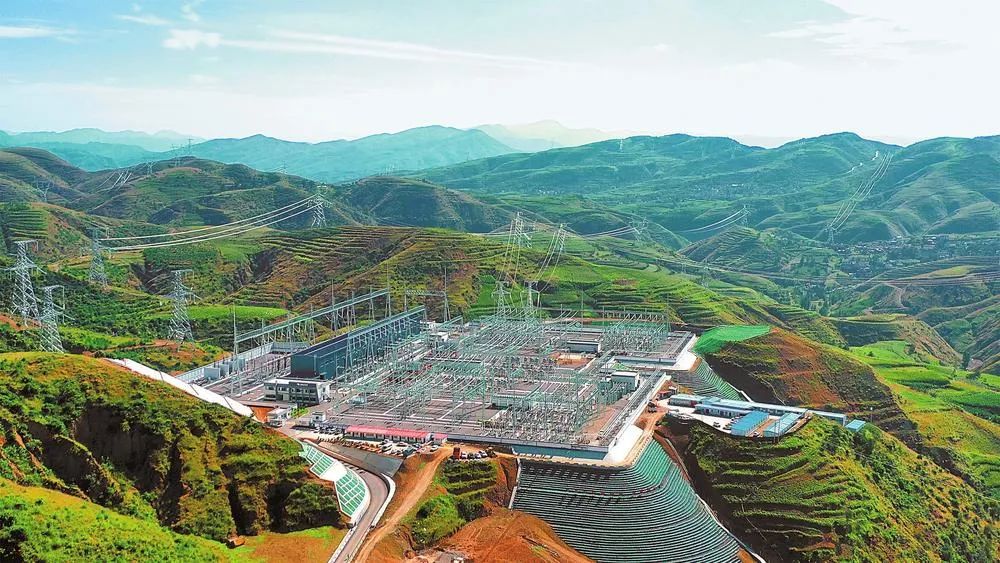

500千伏鶴城輸變電工程鳥瞰 本報通訊員 趙亮 攝

“鶴城變電站帶電沖擊測試完畢,全部3臺主變帶電沖擊運行正常。”9月11日8時21分,經過工作人員科學嚴謹?shù)膶I(yè)測試,500千伏鶴城變電站3臺主變壓器全部帶電沖擊運行正常,標志著由南方電網云南電網公司投資建設的500千伏鶴城輸變電工程順利投產,相比計劃投產時間提前了49天。

500千伏鶴城輸變電工程是南方電網云南電網公司落實省委、省政府打造綠色能源強省戰略部署,積極服務當?shù)禺a(chǎn)業發展,滿足昭通經濟社會發展用電需求的重點項目。該工程位于昭陽區小龍洞鄉寒坡嶺,總投資13.9億元,新建1000兆伏安主變壓器3臺、500千伏線路165.81公里,改造500千伏線路270.35公里,線路途經云貴兩省5個縣市區。本期一次性建成投運3臺1000兆伏安主變壓器,是我省首期投產變電容量最大的500千伏輸變電工程。

鑄品質樞紐工程,展云網鐵軍風采。自去年9月中旬項目開工以來,南方電網云南電網公司統籌設計、施工、監理等參建各方力量,攻克了場地高差大、平均風速高、低溫天氣長、線路穿越中重冰區、渉網作業點多面廣等諸多難題,創造了云南電網建設史上一次性投運裝機容量最大、新技術新設備應用最多的綠色優質精品工程。項目建成后,將成為昭通市第5座500千伏變電站和重要電力樞紐,對我省優化電力資源配置、促進產業升級發展、助力鄉村振興具有重要意義。

凝心聚力 攻堅克難

寒坡嶺,地如其名,500千伏鶴城輸變電工程所在地。這里山高谷深、地質結構復雜,深層中風化巖土和強風化泥灰?guī)r交替出現,每年11月至次年3月大風雨雪天氣交替,年平均氣溫僅9.3攝氏度,平均風速可達6級,可謂“地?zé)o三尺平、風無三日停”。

作為工程建設總負責單位,云南電網公司建設分公司接到的是硬任務和死命令——500千伏鶴城輸變電工程務必在2023年10月30日前建成投產。這意味著,按照以往常規施工進度需三年才能完成的任務,現在變成了一年時間。

吹響沖鋒號,鏖戰寒坡嶺。去年9月中旬,500千伏鶴城輸變電工程建設進入實質性施工階段。面對時間緊、任務重、雨雪天氣即將來臨等諸多困難,云南電網公司以“開工即決戰”的堅定信念,成立了項目部臨時黨支部,迅速組織30余臺大型機械、300多名工人,24小時通宵輪班施工,采用三班倒模式,白天開展起吊等中高風險作業,夜晚開展低風險作業,全面掀起建設熱潮。

高邊坡、多沖溝、填方高度大,項目開工就遇上攔路虎。鶴城變電站站址東側、南側、北側各有一條沖溝,最大填方高度達50米,西側為挖方,邊坡高度達39米。建設者們凝心聚力,攻堅克難,開工3個月就完成站址“三通一平”及土建基礎施工,避免了冬季極寒天氣對工程進度和質量的影響,為電氣設備安裝奠定了堅實基礎,為后續工程建設贏得了寶貴時間。

工程新建線路途經昭通市昭陽區和魯?shù)榭h、曲靖市宣威市和會澤縣、貴州省威寧彝族回族苗族自治縣,不僅要克服不良地質、成片林區、礦區等眾多制約因素,還要跨省協調。云南電網公司建設分公司成立攻堅專班,多次往返云貴兩地,不斷破解難題,以實際行動發揮火車頭作用。

工程建設涉網作業點多面廣,涉及500千伏線路改接就有10條次,是近年來線路改接最復雜的項目。據統計,變電工程涉及500千伏多樂、永豐、銅都3站及鎮雄電廠,線路工程跨越10千伏以上電力線路260余次,35千伏及以上線路達87條次。面對轉、帶、保新要求,云南電網公司建設分公司組織施工單位大量采用轉供電、帶電作業等不停電措施,最大限度降低了基建施工對電網安全供電的影響。

工程建設進程中,云南電網公司組織建設單位開展安全教育培訓,從思想上鞏固安全理念,從源頭做好安全風險管控,項目部對所有進場工機具、材料、安全工器具等嚴格把關。同時,抓牢工程進度管控,加強物資供應、隨工驗收各環節銜接配合,排除萬難、奮力攻堅,多措并舉推動工程建設提速,最大限度提高施工效率。

創新驅動 提質增效

寒坡嶺山高谷深、氣候冷涼、地質條件復雜,生態環境敏感脆弱。如何在500千伏鶴城變電站站址建設中,最大限度地降低土方開挖、深溝填埋、高邊坡治理等工程建設對當?shù)厣鷳B(tài)環境的影響,著力打造三星綠色工程,實現低碳環保目標,成為擺在建設者們面前最棘手的難題。

巖土體抗剪強度是邊坡支護工程設計和施工的重要參考指標。為真實準確掌握寒坡嶺巖土體的抗剪強度,云南電網公司組織專家到現場進行大型直接剪切試驗,對施工現場土體的物理力學性狀作專題研究,獲取了最接近土體實際的工程力學參數,為變電站邊坡支護工程設計和施工的經濟化、安全化提供了數據支撐,也為昭通地區邊坡治理提供重要的技術支持。

站址邊坡高度大、挖方邊坡地質條件復雜、沖溝加筋土邊坡施工難度大。為破解復雜邊坡和地基處理難題,云南電網公司組織參建各方,全過程跟蹤服務項目建設,根據開挖監測反饋數據,及時復核邊坡穩定性,因地制宜優化設計方案,采用“鋼筋混凝土網格梁+錨索+掛網噴漿+護腳擋墻”“抗滑樁+土工格柵+強夯”“邊坡穩定與綠化美化相統一”等方式,全力打造邊坡治理品質工程。

為全力打造綠色低碳示范工程,云南電網公司攜手工程設計方專家,按照三星級綠色建筑設計要求,優化站內電氣布置、邊坡和沖溝治理方案,較可研階段優化面積13.36畝。主變采用低能耗的三相三繞組自耦變、無勵磁調壓變壓器,全站照明可實現自主定時開啟節能LED燈具。通過優化站內給排水設施,可實現站內污水處理后中水回收,用于變電站周邊植物噴灑。

500千伏鶴城變電站位于重冰區。若采用常規出線構架設計,220千伏出線間隔的寬度將大大增加,從而擴大了站內用地面積,增加了配電裝置區域母線的長度,使得整個輸變電工程的經濟性大幅下降。為節約投資、提升效能,云南電網公司攜手工程設計方創新了重冰區大偏角大張力龍門構架設計,既滿足了電氣工藝技術要求,又大幅減小了用地面積,極大地提高了變電站的經濟性。

工程線路穿越云貴高原的烏蒙山區,線路經過的昭陽、魯?shù)椤⑿伞⑼?個縣市區,冬季冰凌天氣多發頻發。為確保線路在冬季冰雪環境下依舊能安全可靠運行,500千伏鶴城輸變電工程配套新建了一套直流融冰裝置,可滿足本期新建3回500千伏線路和8回220千伏線路融冰需求,極大地提升了冬季電網供電的可靠性。

為提升工作效能,云南電網公司堅持以技術創新,帶動機械、工程機具、工法等改善,快裝式組合跨越架、人工開挖提傾一體機、移動式安全車等創新設備和新機具在工程建設中廣泛應用。通過無人機航拍技術、3D數字化建模技術,實現了桿塔坐標糾偏、安全距離測量、線路樹障分析、變電站三維建模、鐵塔構件自動檢測以及構件加工數據自動生成,極大地促進了工程建設提質增效。

品質工程 再譜新篇

巍巍烏蒙山,不能阻隔云網人翻山越嶺,為昭通注入發展動能的必勝決心;滾滾金沙江,無法磨滅電力人連通天塹,將綠電送往神州大地的執著信念。通過一年時間的攻堅克難,500千伏鶴城輸變電工程順利投運,實現了安全零事故、質量零缺陷、物資零結余、進度零滯后、建設零違規的管理目標。

南方電網云南電網公司建設分公司黨總支書記、副總經理張義烽欣喜地說:“在地方黨委、政府及云南電網公司的高位推動下,在各參建單位的艱苦努力下,500千伏鶴城輸變電工程在寒坡嶺奇跡般崛起,得以安全、高效、優質地建成投運,極大地改善了昭通地區的電網網架,為地方經濟發展和推進鄉村振興提供了強大的電力保障。”

在云南電網工程建設史上,500千伏鶴城輸變電工程刷新了5個“全省之最”:本期一次性建成投運3臺1000兆伏安主變壓器,是我省首期投產變電容量最大的500千伏輸變電工程;涉及500千伏線路改接10條次,是云南電網工程建設中線路改接最復雜的項目;本工程涉及到土建的挖填方量達到了85萬立方米,是云南電網工程建設中土建工程量最大的項目;變電站站址邊坡最大填方高度達50米,是云南電網工程建設中施工高差最大的500千伏變電站項目;全省新技術新設備應用最多的輸變電站項目。

除大批新技術新設備為品質工程建設提供科技支撐外,云南電網公司始終牢固樹立精品工程意識,堅持“黨建+基建”深度融合,推動“黨建優秀+基建優質”示范項目建設。工程開工伊始,云南電網公司就成立了500千伏鶴城輸變電工程臨時黨支部,充分發揮基層黨支部的戰斗堡壘作用和黨員先鋒突擊隊的模范帶頭作用,開展了現場授旗、支部聯建、樹立黨建林、重走長征路等系列主題活動,為建設品質電力樞紐工程凝聚磅礴力量。

與此同時,統籌設計、施工、監理等參建各方力量,聚焦工程質量管控、施工人員管控、圖紙可行性確認等重點環節,層層壓實責任,加強過程監督,嚴格進度管控,嚴把工程質量關。比如,云南電網公司對每一道重點工序、隱蔽工程都要求監理人員進行旁站并全程拍照回傳。根據創優實施細則及評審標準,編制相應作業指導書,采用先培訓、后試做、再定樣的方法,對每個施工隊長進行指導,確定達標后按照規范模板進行制作。

據介紹,“十三五”以來,云南電網公司累計投入84億元加強昭通電網建設,先后建成榮興、明通、安東等一大批輸變電工程,有力支撐了云鋁、成貴高鐵等一大批項目落地,助力昭通斬斷窮根、“滿格”邁入高鐵時代,成為國家西電東送重要基地。鶴城輸變電工程建成后,將成為昭通市第5座500千伏變電站和重要電力樞紐,將進一步加強昭通電網與云南主網的連接,優化昭通網架結構,加強線路抗冰災能力,降低昭通電網運行風險,支撐負荷快速增長,提高電網供電能力和可靠性,對云南優化電力資源配置、促進產業升級發展、助力昭通鄉村振興具有重要意義。

施工現場 本報通訊員 孫成龍 攝

故事

142個車輪轉運一個“心臟”

對500千伏鶴城輸變電工程來說,主變壓器就是變電站工程的“心臟”。根據設計,該工程將一次性新建1000兆伏安主變壓器3臺。為確保工期,縮短主變壓器的組裝安裝時間,南方電網公司在購買主變壓器時,將原來的組裝件采購成了套裝件,每件主變壓器比之前的體積增加了一倍。

長16米、寬5米、高4.5米,即便在不裝變壓器油的情況下,每臺主變壓器的重量也有520噸。如何將堪稱“巨無霸”的主變壓器轉運到山高坡陡的寒坡嶺,成為500千伏鶴城輸變電工程建設有序推進的關鍵所在。

2022年秋,鶴城變電站主變壓器轉運工作全面啟動。為確保轉運工作順利實施,昭通供電局黨委成立工作指揮部和臨時黨支部,制定詳細的運輸方案,派出以副總工程師舒興成為代表的專業團隊代表業主方,負責與地方政府、建設方、監理方等的現場協調工作。臨時黨支部黨員帶頭,參建各方100多人參加,組建突擊隊以三班倒、24小時作業的方式,打響攻堅戰。

舒興成介紹,從昭陽城區到輸變電站站址有22公里路程,其中臨近輸變電站的段路,要經過村莊和兩三公里新建的盤山公路,由于路面窄、坡度大、彎道多,主變壓器轉運工作難度陡然增大。經過多次現場勘查,反復溝通協調,指揮部決定在山上新建2公里公路,改造了4公里盤山公路,成功打通了運輸通道。

第一臺主變壓器轉運過程中,指揮部積極協調地方黨委、政府和相關部門全力配合,采取前方拖、后面推的戰術,520噸重的主變壓器由72個車輪的大件拖板車承載,前方安排3輛大型拖車牽引,后方安排4輛大型車助推。

“8輛車142個車輪轉運一個‘心臟’,運輸現場非常震撼。”舒興成介紹,轉運工作中,每天上百人保障著60多米長的車隊慢慢挪動,經過1個多月的不懈努力,終于分3批次將3臺主變壓器運到站址并安裝好。

“正常情況下建設一座500千伏鶴城輸變電站要3年時間,而我們在1年內完成這么艱巨的工程,這得益于各級各部門和社會各界的大力支持,也在于我們對主變壓器的設計、運輸采取了超常規的辦法。”舒興成十分感慨地說道。

奏響輸變電工程科技創新協奏曲

“搞科技創新,單槍匹馬可不行,要靠集體的智慧和力量。”云南電網公司建設分公司副總經理、500千伏鶴城輸變電工程臨時黨支部書記孫燦認為,搞輸變電工程科技創新是一項集體攻關行動,只有把各方力量凝聚起來,整個隊伍才能形成合力,輸變電工程科技創新這個大合唱才能唱好。

500千伏鶴城輸變電工程所在地寒坡嶺,大風雨雪天氣頻發、施工環境惡劣,加之沒有任何成熟經驗,創新技術一直難以突破。該工程項目經理盧泓冶帶領的創新團隊,針對線路金具在大風天氣出現舞動導致球頭斷裂等問題進行了攻關,發明了高壓輸電線路引流線防風抗振金具。

“抗振金具的先進之處在于利用鋼絞線外層股線與阻尼橡膠的摩擦抵抗風振動能。新金具將耐張線夾出口危險點前移,保證強風來襲時,可以通過能量轉換及消耗來保證線路的正常運行。”盧泓冶介紹。

針對工程中的難點,云南電網公司建設分公司第一業主項目部作為輸變電工程科技創新的牽頭單位,統籌設計、施工、軟件及設備廠家的各級技術人員,發揮各自的作用,作決策前充分聽取正反兩方面的意見,以業主項目部各負責人為主成立多個創新小組,在工程設備零件、設計軟件、安裝工器具等方面果斷拍板,勇于擔當,進行創新突破。

據介紹,500千伏鶴城輸變電項目開工以來,云南電網公司堅持以技術創新,帶動機械、工程機具、工法等改善,快裝式組合跨越架、人工開挖提傾一體機、移動式安全車等創新設備和新機具在工程建設中廣泛應用。3D數字化建模技術、大型直接剪切試驗、重冰區大偏角大張力龍門構架設計等創新技術,為品質工程建設提供了科技支撐。

頂風冒雪鏖戰寒坡嶺

“去年冬天特別冷,我們發揚愚公移山的精神,頂風冒雪挖填了80多萬立方米的土石方,削平了一座山頭,填平了多條沖溝,開工3個月就完成了‘三通一平’和基礎工作。”回想起去年在寒坡嶺開展鶴城變電站土建作業攻堅戰的場景,云南送變電公司變電公司副經理、鶴城輸變電工程項目經理劉鑫記憶猶新。

寒冬臘月,寒坡嶺的天空飄著雪花,刺骨寒風刮個不停,鶴城輸變電工程場平施工現場卻是一派熱火朝天的施工景象。雖然臨近春節,但是百余名工人依然堅守一線,在保證工程質量的基礎上,搶抓工程進度,確保春節前完成“三通一平”及土建主體。

進場公路修通、土石方運完、場地也平出來了,工程建設本可以正常推進,但是新問題又來了。2022年冬天,寒坡嶺連續10多天持續低溫,施工現場大風雨雪交加,要想在極端惡劣的施工環境下保持高效率施工極為困難。

面對極端天氣和施工環境,參建各方迎難而上,咬定目標不放松,斗嚴寒、搶工期、追進度,跑出項目建設加速度。開工僅3個月就完成了近半年的施工任務,提前完成了階段性進度目標,為后續施工及工程創優搶出了寶貴的時間。

“千難萬難,不畏難就沒有真難。”云南電網公司建設分公司副總經理、500千伏鶴城輸變電工程臨時黨支部書記孫燦說,短短3個月時間完成了半年的任務,靠的是一個科學的架構、一項順暢的機制、一支執行力超強的隊伍,是廣大黨員干部迎著大風沖、頂著困難上、勇于化不可能為可能的奮進精神和昂揚斗志。

經過一年時間的攻堅克難,500千伏鶴城輸變電工程順利投產,滇東北烏蒙山區再添一座重要電力樞紐工程。憑借高效的管理與堅定的決心,鶴城輸變電工程的建設者們采用超常的韌勁,精心編制施工方案,掛圖作戰強勢推進,倒排工期爭分奪秒,日干夜干,苦干實干,以愚公移山精神,譜寫了一曲精彩樂章。

云南日報 沈迅 蔡侯友

審核:莫娟   責任編輯:李麗娟
昭通新聞報料:0870-2158276 昭通新聞網,未經授權不得轉載
