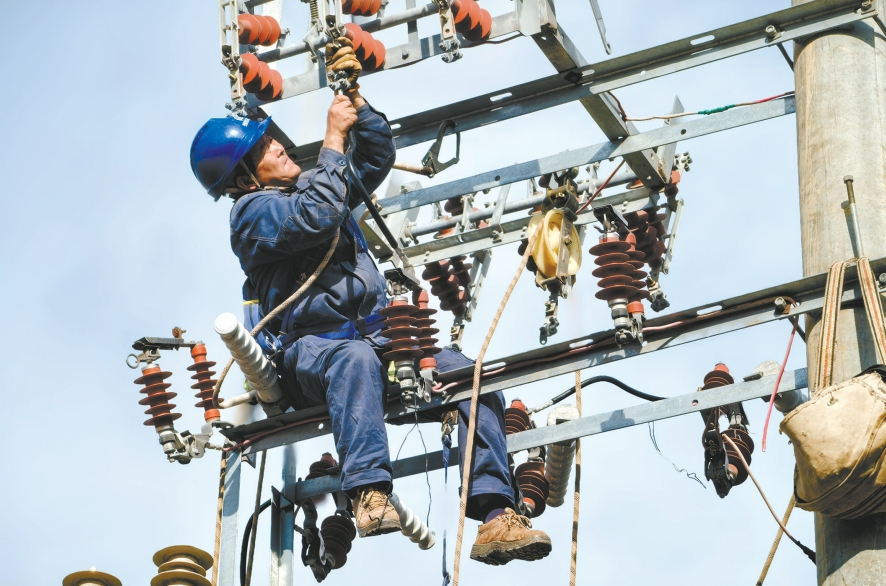

2024-11-05 09:12日前,南方電網昭通永善供電局110千伏永善變電站10千伏三坪I回線遷改項目斷路器安裝全部結束,為助力永善縣城西部、西北部片區開發建設邁出了第一步。
永善縣城西部、西北部片區開發啟動以來,昭通永善供電局10千伏三坪I回線多基電桿及線路位于新規劃的建設區內,對片區開發建設的施工安全帶來嚴重安全隱患。加之10千伏三坪I回線作為縣城西部、西北部區域重要的電力通道,“城中村”線路縱橫交錯,施工環境復雜,施工安全面臨極大挑戰。
為安全高效完成10千伏三坪I回線遷改項目,全力配合縣城西部、西北片區開發,昭通永善供電局提前安排相關人員對接開發辦進行現場勘測,確定線路走向,制定了詳細遷改方案。確定拆除10千伏三坪I回線原34號桿至37號桿及導線、金具、斷路器等設備設施,遷移安裝斷路器、隔離開關各1組,新組立電桿6基,新建線路500余米。
近年來,昭通永善供電局始終堅持將服務地方基礎設施建設和經濟發展作為一項重要工作來抓,加強與政府及招商引資等部門的聯系溝通,主動對接重點項目,提高電力保障能力。該項目自10月18日開工建設以來,昭通永善供電局認真組織施工力量,強化安全管控,重視溝通協調,現已完成電桿組立、斷路器及隔離開關安裝等工作,線路展放正在抓緊實施中,目前主線路已經搭伙投運。投運后,將為永善城市基礎設施建設安全“讓道”,為永善經濟社會發展?fàn)I造良好的營商環境。
